近期臨平區杭喬路工程施工正在進行中,鑒于部分高壓管線、放散管位于其施工范圍內,為確保高壓管道安全,支持杭喬路工程順利開展,高壓儲配分公司進行了杭喬路高壓管道遷改工程。
整個遷改工程歷時34天,遷改管線達303米。該工程施工難點在于:埋地管線錯綜復雜,包含公司的高、中壓燃?xì)夤?、杭州港華燃?xì)夤?、水?wù)集團自來水管,開挖施工難度大。施工前為確保遷改作業萬無一失,杭天公司、分公司召開遷改專題布置會,領導團隊精心組織,制定了詳盡的遷改方案,同時做好與多家管線權屬單位現場勘探工作。高壓巡檢護衛隊前期對埋地管線進行精準探管,并全程進行施工監護。為防止在管線開挖后土堆塌陷,施工單位選擇使用“打鋼板樁”方式來保護相鄰管線的安全。
公司領導對本次遷改工程十分重視,對施工方案進行深入討論并實地調研。4月9日,黨委副書記、總經理俞紅偉攜副總經理高學軍深入一線檢查指導。施工過程中,運營服務部、HSSE部對施工安全保障都提供了有力支持。

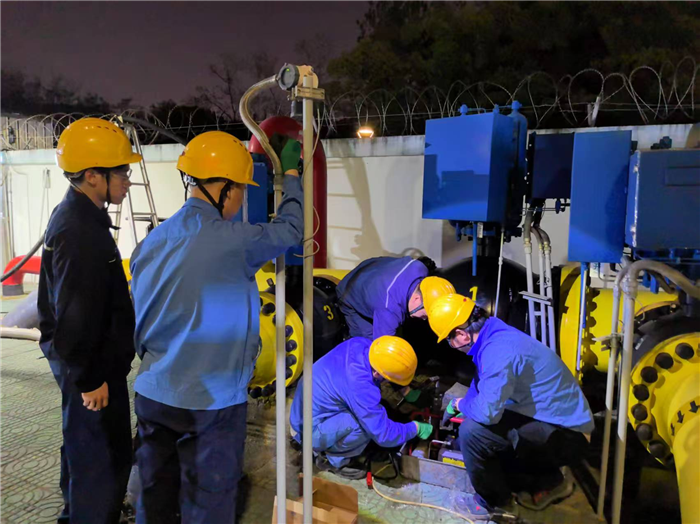

本次遷改工程分為放散管遷改和高壓管道遷改兩個部分。4月2日完成放散管遷改,4月8日20:30啟動的高壓管道遷改工程是此次杭喬路遷改工程的重中之重。維修一班黨員班長金盼帶領團隊按照既定方案執行了高壓管道的降壓、放散、置換一系列操作;4月9日清晨5:40完成喬司站至星橋站高壓管線氮?dú)庵脫Q工作后移交施工單位;晚上18:25高壓管線割接施工完成;23:17完成星橋站至喬司站高壓管線升壓作業并與S1主管網貫通,恢復運行,整個杭喬路遷改工程圓滿完成。
后續,分公司將一如既往地秉承“高壓無小事”原則,加強管道的日常巡檢維護,確保高壓管線的安全和穩定運行。
